Η Ελλάδα επιταχύνει τους ρυθμούς της στην πράσινη ενέργεια, με την αιολική ισχύ να ξεπερνά πλέον τα 5,5 Gigawatts (GW). Σύμφωνα με την ετήσια στατιστική έκθεση της Ελληνικής Επιστημονικής Ένωσης Αιολικής Ενέργειας (ΕΛΕΤΑΕΝ), η συνολική εγκατεστημένη αιολική ισχύς στη χώρα μας έφτασε τα 5.507 MW μέχρι το τέλος του Ιουνίου 2025, σηματοδοτώντας μια σημαντική πρόοδο στον τομέα των Ανανεώσιμων Πηγών Ενέργειας (ΑΠΕ).
Επενδυτική Άνοιξη και Διπλασιασμός Ρυθμών
Το πρώτο εξάμηνο του 2025 υπήρξε ιδιαίτερα παραγωγικό για τον αιολικό τομέα. Συνδέθηκαν στο εθνικό δίκτυο 37 νέες ανεμογεννήτριες, προσθέτοντας 152,2 MW καθαρής ενέργειας. Οι επενδύσεις για τα νέα αυτά έργα ανήλθαν σε 180 εκατομμύρια ευρώ, σημειώνοντας μια αύξηση 2,8% σε σχέση με το τέλος του 2024.
Αυτό που εντυπωσιάζει είναι ο διπλασιασμός του ετήσιου ρυθμού ανάπτυξης σε σύγκριση με το 2024. Παρά τη θετική αυτή εξέλιξη, η ΕΛΕΤΑΕΝ επισημαίνει ότι ο ρυθμός αυτός δεν επαρκεί ακόμα για την επίτευξη της επιθυμητής ισορροπίας στο ενεργειακό μείγμα των ΑΠΕ της χώρας.
Οδεύοντας προς τα 6,5 GW: Οι Δρομολογημένες Επενδύσεις
Το μέλλον διαγράφεται ακόμη πιο αιολικό, καθώς μέχρι το τέλος Ιουνίου 2025, βρίσκονταν υπό κατασκευή ή είχαν ήδη συμβολαιοποιηθεί αιολικά πάρκα συνολικής ισχύος άνω του 1 GW. Η συντριπτική πλειοψηφία αυτών των έργων αναμένεται να συνδεθεί στο δίκτυο εντός των επόμενων 18 μηνών. Επιπλέον, περίπου 300 MW αιολικών πάρκων έχουν ήδη επιλεγεί σε διαγωνισμούς και έχουν καταθέσει τις απαραίτητες εγγυητικές καλής εκτέλεσης, προσθέτοντας στην αισιόδοξη πρόβλεψη. Ως αποτέλεσμα, η συνολική αιολική ισχύς στην Ελλάδα εκτιμάται ότι θα φτάσει τα 6,5 GW μέχρι το τέλος αυτής της περιόδου.
Γεωγραφική Κατανομή και Πρωταγωνιστές

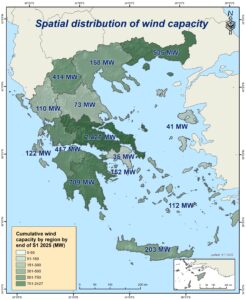

Στην κορυφή των αιολικών εγκαταστάσεων παραμένει η Στερεά Ελλάδα, φιλοξενώντας το εντυπωσιακό 44% της συνολικής ισχύος με 2.427 MW. Ακολουθούν η Πελοπόννησος με 709 MW (13%) και η Ανατολική Μακεδονία – Θράκη με 535 MW (9,7%), αναδεικνύοντας τις περιοχές που αποτελούν τους πυλώνες της αιολικής ανάπτυξης.

Στον χάρτη των επενδυτών, η ΤΕΡΝΑ Ενεργειακή διατηρεί την πρωτοκαθεδρία με 1.034 MW (18,8%), ακολουθούμενη από την ΜΟRE με 774 MW (14,1%), την Iberdrola Rokas με 409 MW (7,4%), την Principia με 368 MW (6,7%) και τη ΔΕΗ Ανανεώσιμες με 308 MW (5,6%). Ακολουθούν σημαντικοί παίκτες όπως η Total Energies, η EDF, η METLEN και η Jasper Energy, μεταξύ άλλων.
Οι Κατασκευαστές των Ανεμογεννητριών: Κυρίαρχες Δυνάμεις
Στον τομέα της κατασκευής, η Vestas κυριαρχεί, έχοντας προμηθεύσει το 45,1% της συνολικής αιολικής ισχύος στην Ελλάδα. Την ακολουθούν η Enercon με 25,7%, η Siemens Gamesa με 16,4%, η Nordex με 7,6% και η GE Renewable με 3,7%. Μικρότερα μερίδια κατέχουν οι EWT, Goldwind και Leitwind.
Ειδικά για το Α’ εξάμηνο του 2025, οι νέες ανεμογεννήτριες προήλθαν κυρίως από τη Vestas (84,9 MW – 55,8%), την Enercon (37,3 MW – 24,5%) και τη Nordex (30 MW – 19,7%).
Σημειώνεται ότι όλα τα παραπάνω μεγέθη αναφέρονται στην αιολική ισχύ που αποδίδεται στο δίκτυο.
Γραφειοκρατικά Εμπόδια: Η Χαμένη Ευκαιρία για Φθηνότερη Ενέργεια
Παρά τη δυναμική ανάπτυξη, η έκθεση της ΕΛΕΤΑΕΝ αναδεικνύει ένα μείζον πρόβλημα: τις καθυστερήσεις στην υλοποίηση των έργων που έχουν επιλεγεί μέσω των διαγωνισμών της ΡΑΕ. Από την περίοδο 2018-2022, έχουν επιλεγεί αιολικά πάρκα συνολικής ισχύος 1.592 MW, τα οποία θα έπρεπε ήδη να έχουν τεθεί σε πλήρη λειτουργία. Ωστόσο, λόγω κυρίως γραφειοκρατικών εμποδίων, μόλις το 47% (746 MW) είχε λειτουργήσει μέχρι το τέλος του Α’ εξαμήνου 2025.
Τις επόμενες ημέρες θα ενημερωθεί η ηλεκτρονική εφαρμογή με τον γεωπληροφοριακό χάρτη της ΕΛΕΤΑΕΝ.
Κατεβάστε την Στατιστική ΕΔΩ
Αυτές οι καθυστερήσεις έχουν άμεσες και αρνητικές συνέπειες. Η τιμή αποζημίωσης για τα αιολικά πάρκα που έχουν επιλεγεί σε διαγωνισμούς αλλά δεν έχουν ακόμη υλοποιηθεί είναι σημαντικά μικρότερη από το κόστος παραγωγής ενέργειας από φυσικό αέριο ή λιγνίτη. Εάν αυτά τα αιολικά έργα, συνολικής ισχύος 846 MW, είχαν ολοκληρωθεί έγκαιρα, θα προσέφεραν περισσότερη, φθηνή και καθαρή ενέργεια, οδηγώντας σε μόνιμη ανακούφιση τους Έλληνες καταναλωτές και την εθνική οικονομία. Η ταχύτερη άρση των γραφειοκρατικών δεσμών είναι πλέον επιτακτική, ώστε η Ελλάδα να κεφαλαιοποιήσει πλήρως το αιολικό της δυναμικό και να επιταχύνει την πράσινη ενεργειακή της μετάβαση.
